世界首个三端直流工程新建禄劝换流站交流场成功启动

2020-05-06 09:12:18 来源:中央广电总台国际在线 责编:张群

  国际在线广东频道消息(记者 韩希、通讯员 南网宣):世界首个三端直流工程——南方电网云贵互联工程新建禄劝换流站交流场5月4日成功启动。至此,云贵互联工程配套交流工程建设全面完成。

  据了解,云贵互联工程是国家重点输变电项目,建成后将有力促进云南清洁能源消纳,实现云南贵州之间电力互济互补。南方电网在前期线路全线贯通的基础上,以更加积极有效的措施奋力推进云贵互联工程项目建设。

图片默认标题_fororder_1

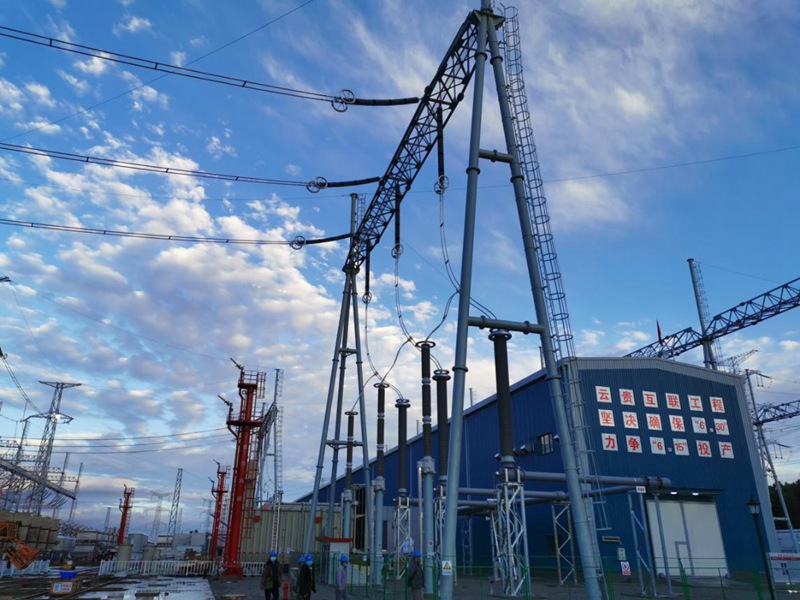

         禄劝换流站带电设备。(摄影 杨兵)

  禄劝换流站为新建换流站,工程工期仅15个月,是中国建设周期最短的500千伏换流站,而且该站所处海拔高度约2530米,是南方电网海拔最高的超高压换流站,交直流主设备外绝缘水平也比常规海拔增加约21%,工期紧、任务重、技术难度大。南方电网所属超高压公司在克服新冠肺炎疫情影响的同时,积极组织力量,先后攻克设备设计、制造、试验等方面一系列高海拔外绝缘技术难题,不仅将要把受疫情影响耽误的近1个月时间抢了回来,还比原计划提前10天投产。

  配套工程禄劝换流站至龙海变电站回线路工程全长226公里,新建铁塔534基,2019621日正式开工。面对工程施工风险高、线路交叉跨越多、停电协调难、投产工期紧、新冠疫情影响等诸多难题和挑战,南方电网所属云南电网公司一边认真做好疫情防控,一边强化配套工程计划管理,层层落实责任,加大施工人员投入,稳定物资供应,发力项目建设,成功把疫情耽误的工期抢了回来,如期完成线路建设任务。

  据悉,云贵互联工程全部三个换流站点中,高坡换流站与肇庆换流站已完成改造,并联合开展了站系统调试,禄劝换流站下一步将在交流场成功启动的基础上开展直流场启动工作。
